设备就位!瑞德金矿500t/d选矿设备安装完成,进入调试阶段

2026-04-13 来源:鑫海矿业 (4次浏览)

温馨提示: 如果你想了解更多信息(如产品价格、参数、规格及处理能力等),请联系鑫海客服。

近日,由鑫海矿业提供全流程EPC总承包服务的津巴布韦瑞德500t/d金矿项目再传捷报:项目全套选矿主辅设备已全部完成到场、就位、安装与固定,全线设备安装工作高质量收官。这标志着选厂主体工程圆满完工,即将进入设备单体调试与全流程联动调试阶段,为项目早日投产运行奠定了坚实基础。

本次成套设备高效交付与高标准安装落地,再次彰显了公司在海外矿山工程领域全链条服务、高效率执行、高标准交付的综合实力。

一、津巴布韦瑞德金矿项目概况

津巴布韦瑞德金矿项目,是鑫海矿业深耕非洲矿业市场、服务海外资源开发的重点标杆项目。项目原有选矿系统处理规模仅为100t/d,为充分释放矿区资源价值、提升资源综合利用率、提高项目整体经济效益与市场竞争力,项目启动全面升级改造,建设500t/d大型现代化选矿厂,同步配套采矿、尾矿、环保及生产辅助系统,致力于打造非洲低品位原生金矿高效开发示范标杆。

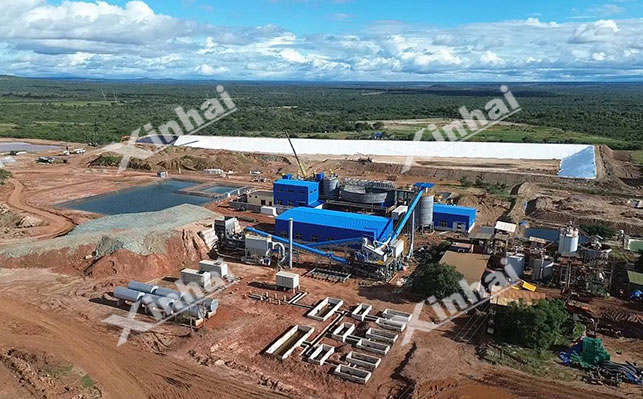

津巴布韦瑞德金矿项目

二、核心设备成套配置,覆盖选矿全流程

本次交付安装的全套选矿设备,严格遵循大型化、高效化、自动化、稳定化、适配海外工况原则,完全按照500t/d连续化生产标准配置,设备覆盖破碎、磨矿、重选、氰化浸出、浓缩、解吸电解、冶炼及辅助配套全工艺流程。

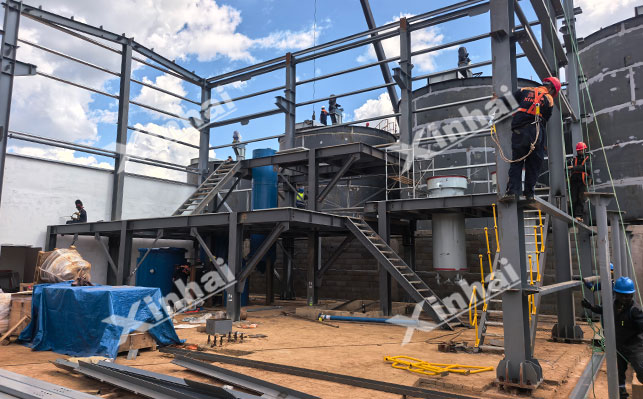

津巴布韦500t/d金矿设备安装中

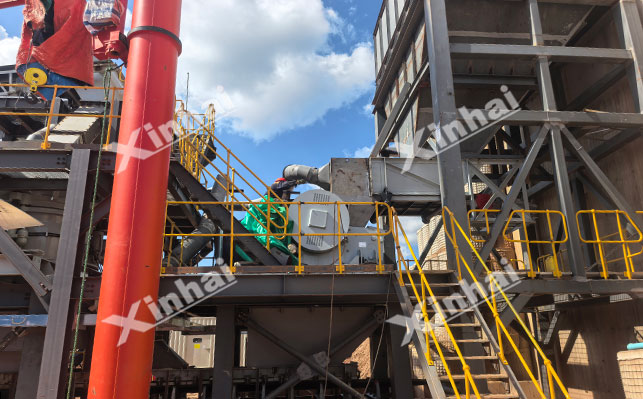

津巴布韦500t/d金矿施工现场

破碎系统:采用两段一闭路破碎工艺,配置颚式破碎机、圆锥破碎机、圆振动筛,系统处理能力达80t/h。

磨矿系统:采用两段两闭路磨矿工艺,配置MQGg格子型球磨机、MQYg溢流型球磨机及配套旋流器组,确保矿物充分解离。

重选系统:配置离心选矿机及重砂收集处理设备,提前回收粗粒金,减轻后续浸出负荷,降低药剂消耗。

氰化浸出系统:配置液压中心传动浓密机、双叶轮浸出搅拌槽,实现预处理+氰化浸出高效作业。

解吸电解及冶炼系统:配置500kg/批次解吸电解系统及金泥冶炼设备,流程简洁、回收率高、运行稳定。

辅助配套系统:涵盖皮带输送机、渣浆泵、各类阀门仪表、自动化控制系统、环保设施及安全防护设备,保障系统连续稳定运行。

三、全周期设备交付管控,履约高效可靠

自项目确定扩容升级以来,鑫海矿业高度重视设备交付工作,统筹国内生产、质量管控、国际物流、现场对接全链条环节,克服远洋运输距离远、目的港拥堵、清关流程复杂、海运周期不确定、现场物资协调难度大等多重挑战,以严谨计划、高效执行、严格管控,确保设备按时、按质、按量到场并完成安装。

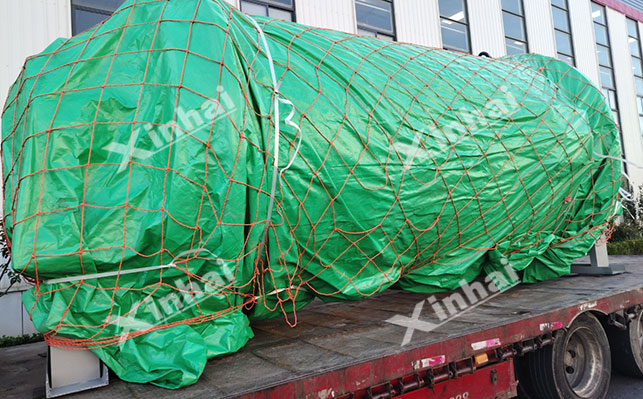

津巴布韦500t/d金矿选矿设备发货

启动备货:项目确定后,鑫海立即组织采矿、选矿、机械、电气等多专业技术团队,完成设备选型、参数确认、生产订货及工艺编制,确保设备适配海外工况。

设计锁定:全流程设计完成后,设备清单、技术参数、安装要求最终确认,进入量产。专职质检驻厂监造,全程把控原材料、加工、焊接、装配及涂装防护。

集中发货:设备完成生产、检验、包装及标识,分批次有序发运。发货前进行防潮、防锈、防碰撞处理,克服港口拥堵及海运延迟,确保安全出海。

到场就位:各批次设备陆续抵达津巴布韦现场,鑫海团队联合业主完成清点、检查、验收及入库。2025年12月第9批关键设备到场,现场具备全面安装条件。

安装收官:2025年12月1日启动安装,经4个月高效施工,于2026年3月底全线设备安装高质量完成,所有设备精准就位、管路连接顺畅、电气接线规范,为后续调试奠定坚实基础。

四、现场安装五大亮点,安全质量双优

鑫海安装团队坚持“安全第一、质量为本、进度优先、精细管控”原则,创新管理模式与施工方案,高效推进安装工作。

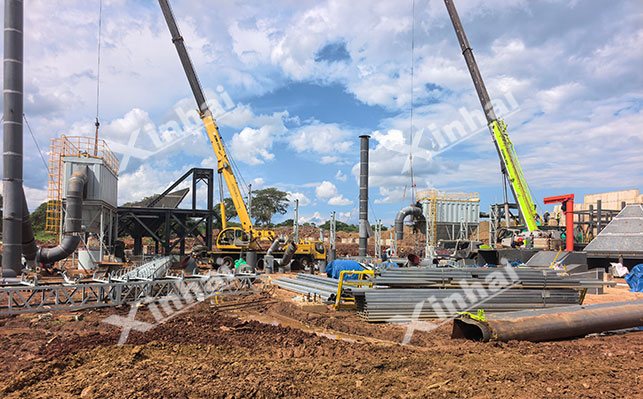

津巴布韦500t/d金矿安装现场

1、专业实施模式,全程技术管控

采用专业队伍外包施工+我方全程技术管控模式。派驻项目经理、技术、安全、质量负责人全程驻场,对安装方案、工艺、精度、安全、进度进行全过程监督,确保每道工序达标。

2、中津人员协同,高效联合作业

组建鑫海70余人+津方80余人的施工团队。鑫海负责技术指导、关键安装、精度校准;津方负责辅助作业、搬运、清理。同时开展本地员工技能与安全培训,保障进度,履行社会责任。

3、施工技术创新,大幅提升效率

设备基础采用钢支撑预制组装结构,国内预制、现场螺栓连接,避免大量混凝土浇筑,缩短工期,适配非洲无商品混凝土的施工条件。采用分段施工、交叉作业、平行推进,多车间同步推进,合理调配资源,缩短整体工期。

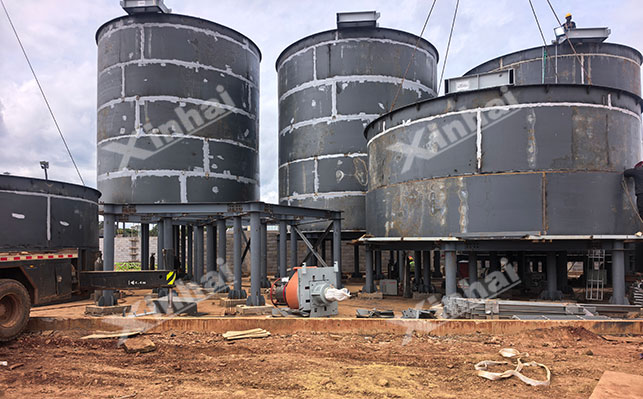

津巴布韦500t/d金矿安装现场

4、全过程精细管控,严守安全质量底线

严格执行“三检制”(自检、互检、专检),对设备吊装、找平、找正、紧固、管路连接、电气接线等关键工序逐项验收。建立完善安全管理体系,落实每日安全技术交底、隐患排查与安全教育,实现安装全过程安全零事故、质量零缺陷。

5、土建提前完工,全力保障安装

项目土建工程由鑫海自有施工队伍全程承建,并提前完成全部施工内容。破碎、磨矿、浸出、电解冶炼等厂房及皮带廊、原矿堆场等顺利移交,为设备安装创造了良好条件,实现土建与安装无缝衔接。

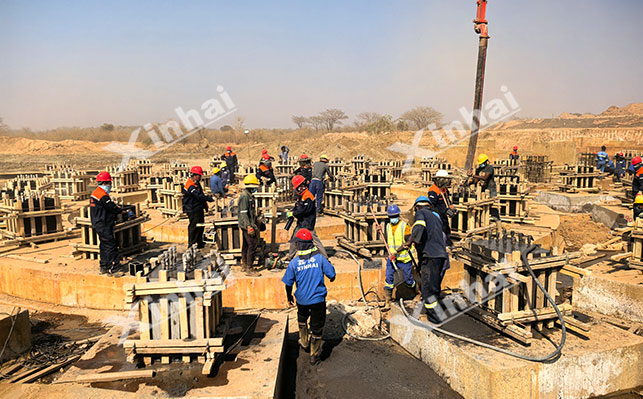

津巴布韦500t/d金矿土建施工现场

目前,瑞德金矿500t/d选矿项目已正式进入调试阶段,现场项目部正按照既定计划有序推进各项准备工作。

随着调试工作稳步推进,津巴布韦瑞德金矿500t/d选厂即将正式投产运行。鑫海矿业将持续以专业技术与高效服务保障项目稳定达产,全力打造海外金矿EPC标杆工程,后续项目进展将持续更新发布。

内容版权归鑫海矿业所有
未经许可不可擅自使用如需转载文章
请联系我们授权
侵权必究!

分享到:

上一篇:鑫海矿业40㎡特装展位亮相土耳其国际矿业展

4月8日-11日,第12届土耳其国际矿业展览会(Mining Turkey 2026)在伊斯坦布尔展览中心成功举办。鑫海矿业以40㎡特装展位精彩亮相,展位设计彰显鑫海"4008云顶网站登录"的品牌内核,从空间布局到视觉呈现,全方位传递中国矿业服务企业的专业实力与国际化形象。

在线留言

您可以在下面表格填写您的需求信息,我们会尽快与您取得联系。

请在此填写您的具体需要:

鑫海矿业
联系我们
服务热线 服务热线

15311826613
